Производство: задания цехам
Проверено 11 октября 2026 года · Руководство для сотрудников и владельцев организаций
Зачем нужен раздел
Заголовок раздела «Зачем нужен раздел»Производство превращает принятые заказы в понятный объём изготовления: какой товар, в каком количестве, в каком цехе и к какому дню нужен. Заказчику, который только покупает готовые товары, распределять чужое производство не нужно.
Кому и когда пригодится
Заголовок раздела «Кому и когда пригодится»Руководителю кухни при распределении работы и сотруднику цеха перед началом смены.
В заказе 20 онигири с курицей и 10 с крабом. Руководитель назначает всё Центральному цеху или выбирает отдельный цех для каждой позиции. Сотрудник видит общий объём продукции в плане.
Что нужно заранее
Заголовок раздела «Что нужно заранее»Заказ должен быть принят. В организации поставщика нужны активные подразделения типа «Производство». Для распределения нужны права на соответствующие действия, а для просмотра — доступ к нужному цеху.
Передать заказ в производство
Заголовок раздела «Передать заказ в производство»- Откройте «Производство» → «К распределению». Это принятые заказы, где ваша организация — поставщик. То же действие доступно в «Заказах».
- Найдите заказ и нажмите «Передать в производство».

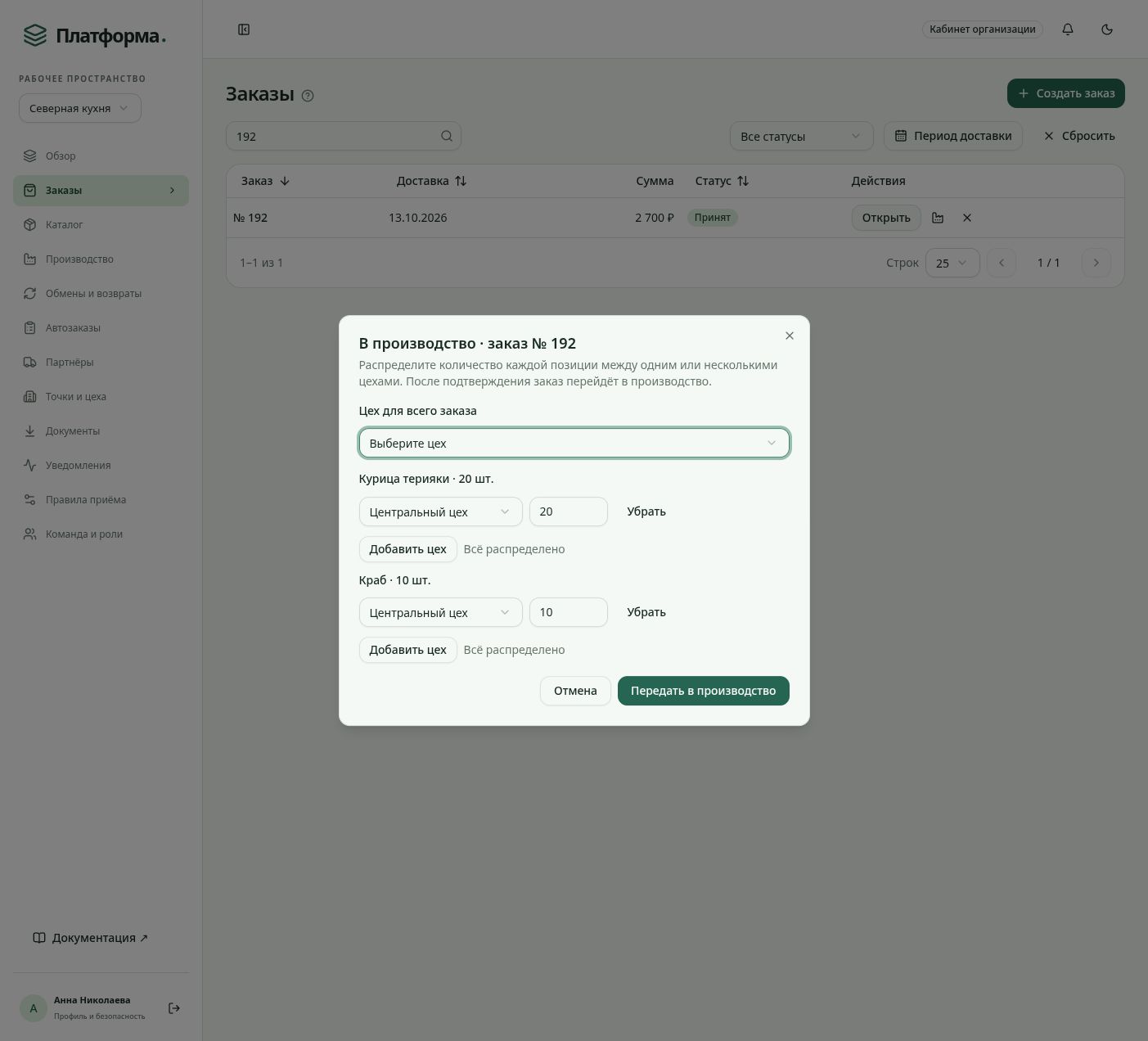

- Назначьте весь заказ одному цеху или распределите каждую позицию отдельно. Кнопкой «Добавить цех» можно разделить количество одного товара между несколькими цехами. Сумма должна совпадать с заказом.
- Нажмите «Передать в производство» в окне.
Что произойдёт дальше

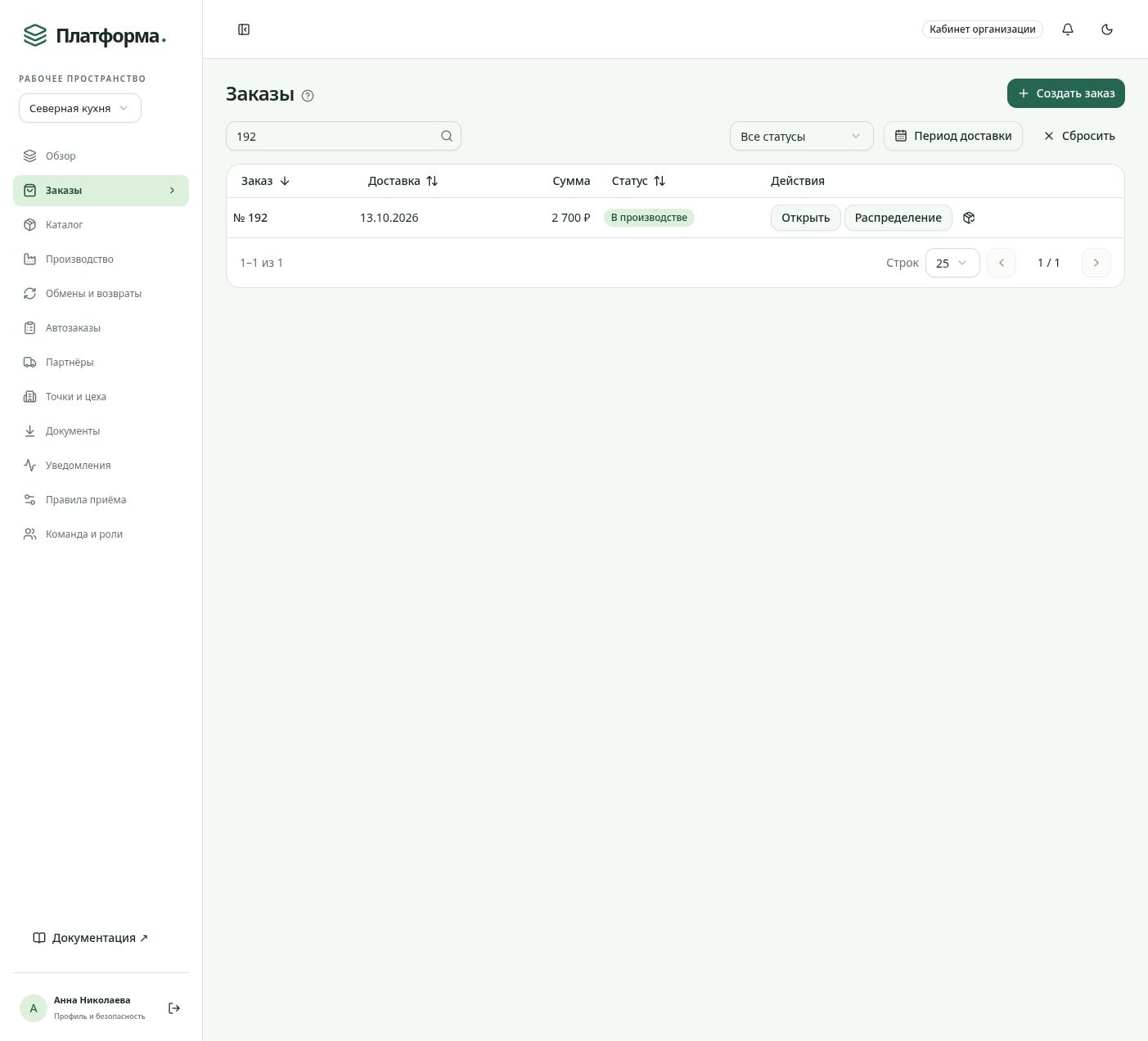

Заголовок раздела «Что произойдёт дальше»Заказ получит статус «В производстве», а назначения попадут в план. Само назначение цеха ещё не подтверждает, что продукция изготовлена.
Посмотреть план
Заголовок раздела «Посмотреть план»- Откройте вкладку «План производства».
- Выберите цех, затем «По изготовлению» или «По доставке» и нужный период; при необходимости найдите товар.
- Посмотрите суммарное количество продукции. Раскройте список в столбце «Заказы», чтобы увидеть, для каких поставок она нужна.
- Для работы с таблицей нажмите «Скачать план Excel». Файл содержит все строки с выбранными фильтрами, включая заказы и точки, в пределах вашего доступа к цехам.
- После изготовления вернитесь в «Заказы», отметьте готовность, затем выполнение поставки.
Дата изготовления и дата доставки отличаются. Срок подготовки товара из каталога сдвигает изготовление относительно доставки. Общая строка плана не означает готовность каждой позиции; состояние заказа смотрите в раскрытом составе.
Изменить распределение

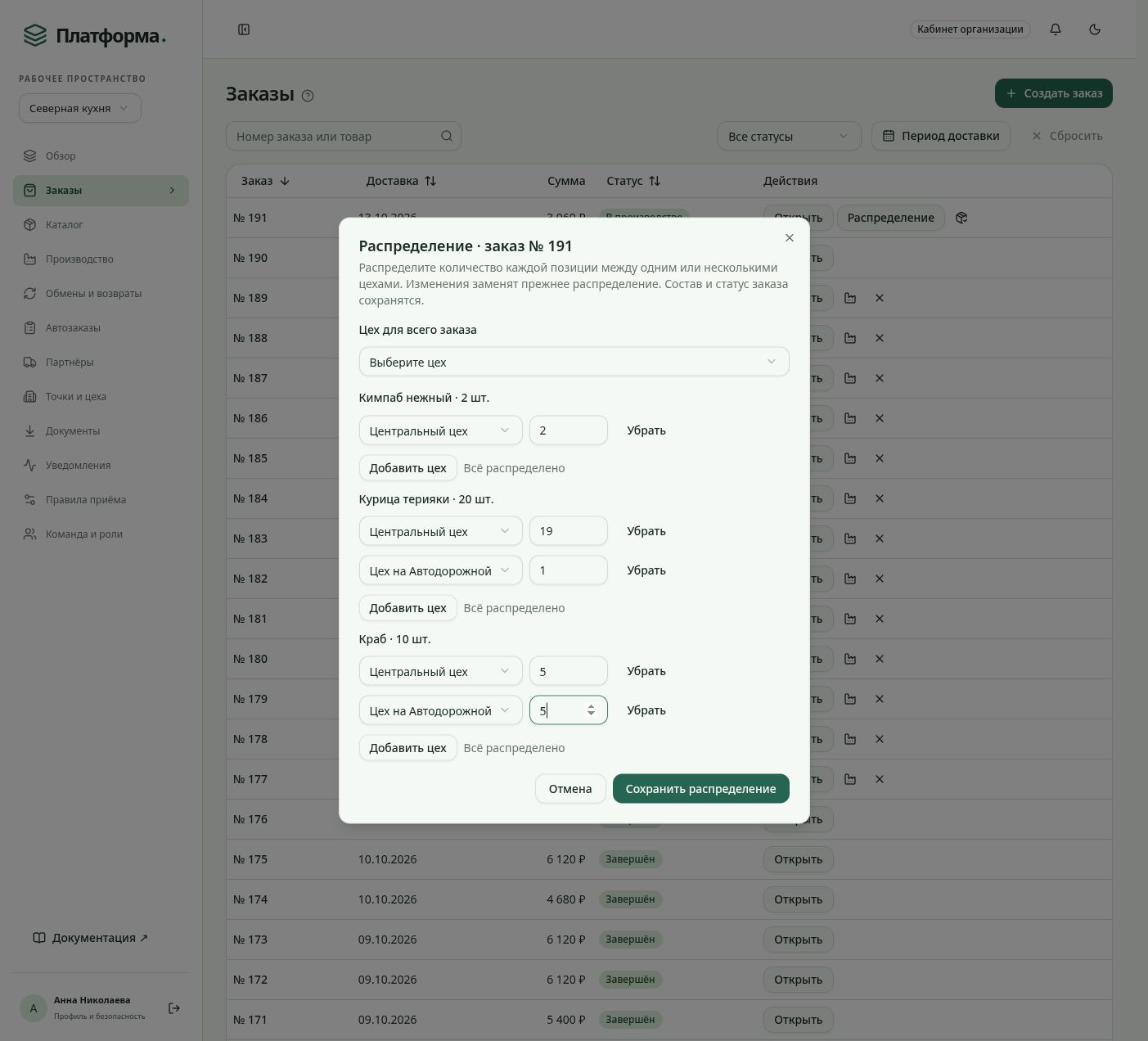

Заголовок раздела «Изменить распределение»Пока заказ «В производстве», поставщик может открыть «Заказы» → «Распределение» в его строке. Текущие назначения загрузятся в форму. Измените цеха или распределённые количества и нажмите «Сохранить распределение». Каждая позиция должна быть распределена полностью, без лишнего количества.
Состав и статус заказа сохраняются, а прежние назначения заменяются новыми; изменение фиксируется в истории. Для готового и завершённого заказа это действие недоступно.
Если не получается
Заголовок раздела «Если не получается»Заказ отсутствует в распределении — он ещё не принят, уже распределён или вы находитесь в кабинете заказчика. Нет цеха — проверьте его тип, активность и свой доступ. Цифры меньше ожидаемых — проверьте период, выбранный цех и доступные подразделения; отменённые и отклонённые заказы не входят в план.
Связанные задачи
Заголовок раздела «Связанные задачи»Принять и завершить заказ · Создать цех · Срок подготовки товара
